如何做工程成本预估?

[复制链接]
发表于 2012-4-19 16:06:27 | 显示全部楼层 |阅读模式
1赛跑币
本帖最后由 gr44 于 2012-4-27 13:56 编辑

今天碰到个客户的工程设计需求。请各位有经验的帮忙分析下,看看在系统能如何实现这样的需求

目前客户公司(简称A)有很多工程项目的业务,

业务流程:由客户公司向本地供应商采购成套设备及服务,完工以后交由他们的客户确认。
          客户在公司A下完订单,公司A要求客户支付预付款项,并且开票给客户,客户收到发票后支付预付款,开票当期确认公司A“收入”,计入财务帐
          而公司A本地的供应商,在整个工程完工之后,等公司A或者客户公司确认之后,才开票给他们,公司A在收到发票后确认“工程成本”,并计入帐

这样就产生了一个问题:销售收入在工程初期已经全部确认,但成本往往在工程末期才入账,并且由于是工程业务,金额大周期长,会对当期的毛利产生很大的影响,

所以,我的客户们想能否通过“预估成本”的方式在销售收入确认的当期,先确认预估成本,等实际成本入账后,再予以冲销?

要求,该预估成本也要关联IO,SO,以便分析单笔订单的盈利状况

因为客户的收入是记在工程初期,而成本结算是在工程末期才做,所以在这个阶段就会出现大量的利润差异。
我们客户的想法就是要把这样的差异消除 把收入与成本的核算都记在当期,来分析盈利情况。

请大家帮忙,谈谈自己的想法。然后要切合实际的。

最佳答案

查看完整内容

SAP有个功能叫承诺管理的功能,而且可以运用于内部订单,我想用这里最合适了。 思路大概是这样的: 1,定义内部订单,让内部订单可以收集收入。 2,开启CO的承诺管理功能。 3,销售时把收入记入内部订单,比如今天记入,20120423 4,记收入后,给供应商下PO,也是今天下的,可能结算要到明年,没关系,因为开启了承诺功能后,这部分成本就会当承诺成本记入到内部订单上, 5,查看内部订单报表,当期成本收入都有了。 6 ...




上一篇:关于行项目和销售凭证
下一篇:关于GBB
本楼点评(0) 收起
发表于 2012-4-19 16:06:28 | 显示全部楼层
gr44 发表于 2012-4-23 15:17
目前我们有类似的业务,客户在11年7月就已经全额付款,销售收入是去年7月确认的,而成本是今年2月才确认的
...

SAP有个功能叫承诺管理的功能,而且可以运用于内部订单,我想用这里最合适了。

思路大概是这样的:
1,定义内部订单,让内部订单可以收集收入。
2,开启CO的承诺管理功能。
3,销售时把收入记入内部订单,比如今天记入,20120423
4,记收入后,给供应商下PO,也是今天下的,可能结算要到明年,没关系,因为开启了承诺功能后,这部分成本就会当承诺成本记入到内部订单上,
5,查看内部订单报表,当期成本收入都有了。
6,当真正结算时,承诺成本自动转为实际成本,查看报表,结果还是一样。
本楼点评(0) 收起
回复

使用道具 举报

发表于 2012-4-19 16:29:47 | 显示全部楼层
有几点你必须先要弄清楚,才能看如何实现
1,A公司开票给客户时,有相关的SO,出库凭证么。有的话,会计分录是什么。
2,IO是什么时候用的,用在哪里
3,跟本地供应商采购时走的是什么流程,会计分录又是什么。
本楼点评(0) 收起
回复

使用道具 举报

 楼主| 发表于 2012-4-23 15:17:12 | 显示全部楼层
本帖最后由 gr44 于 2012-4-23 15:33 编辑

目前我们有类似的业务,客户在11年7月就已经全额付款,销售收入是去年7月确认的,而成本是今年2月才确认的
该SO细节如下

当我们收到客户的付款后 我们想供应商下单。PO情况如下。采购的流程很简单,我们直接找供应商下单,并且让他们去建设。所以我们的PO是11年7月下的 结算却是12年2月


在这个业务的进行期间,因为项目周期很长,我们建立相应的IO,并关联SO,以便日后对整个项目的考核。在工程未完工之前我们可能先确认WIP(work-in-process),性质类似”在建工程“。并从相应的PO结转至IO。

因为销售和成本的确认跨期很长,可能会违反会计准则,我的想法是:

1,不确认收入,待到工程完工在确认 (这部可以在SO中实现吗?)
2,年底或者一定时期后,根据确凿的证据和完工程度,确认部分收入和部分成本
3,如果必须事先确认收入就一定要有成本相对应,因为工程的毛利率都是事先可以知道的,所以成本的金额也可以事先预估,那就要用到预估成本了,待到实际成本确认后再取消原先的预计成本 (如果可以 怎么设计这类预估成本并在系统中实现?)
或者还有什么好办法可以实现不同账期间利润与成本分配的问题。
本楼点评(0) 收起
回复

使用道具 举报

 楼主| 发表于 2012-4-23 16:03:47 | 显示全部楼层
老彭 这个承诺管理是在CO中那里开启的? 英文名叫什么 我去查查。

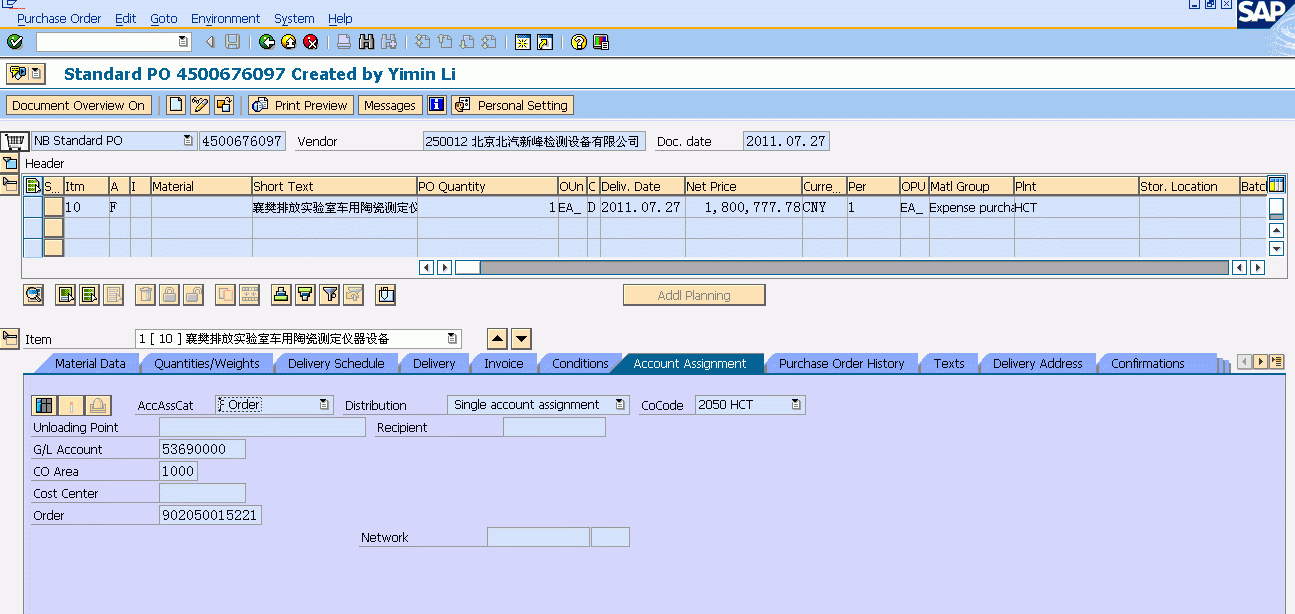

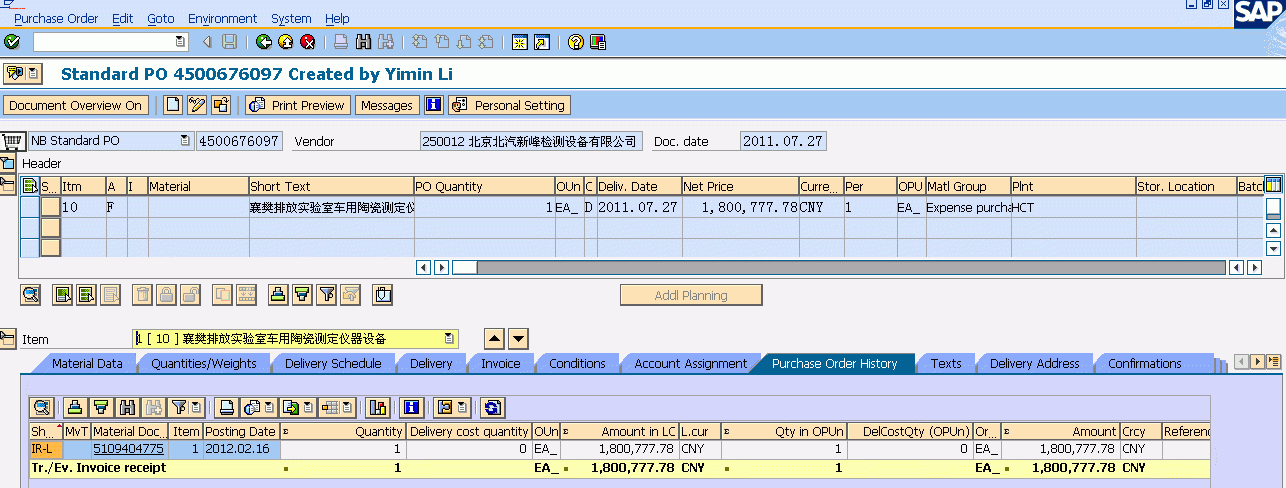

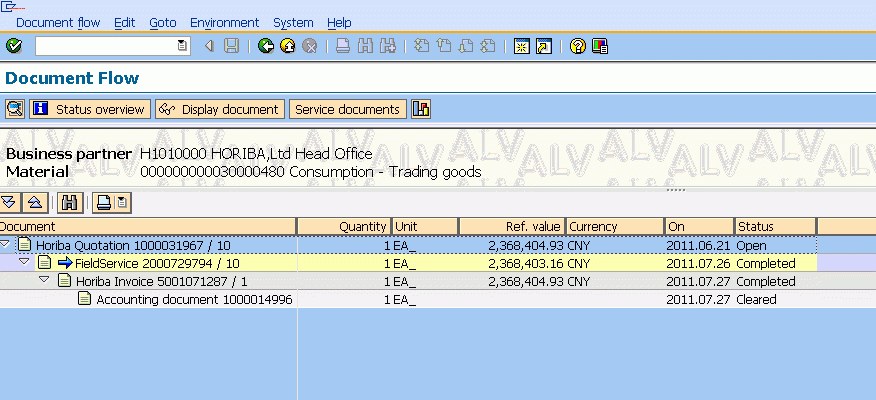

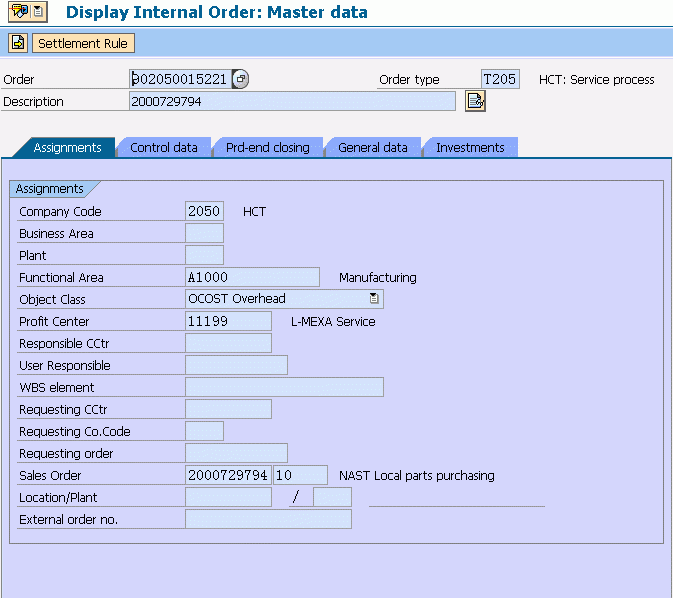

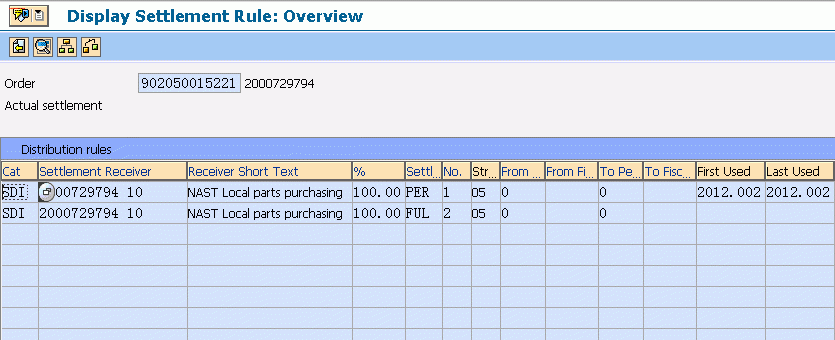

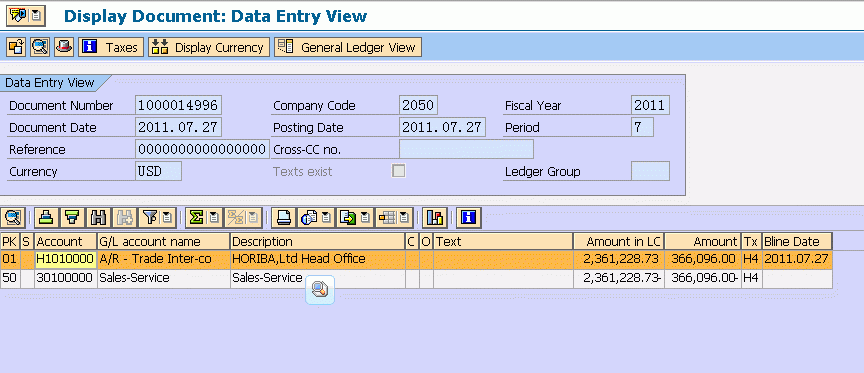

另外在销售的时候我怎么把收入计入IO呢,我查了下做billing document的时候 我只能转入相应的SO还有进入delivery。
本楼点评(0) 收起
回复

使用道具 举报

发表于 2012-4-23 16:08:00 | 显示全部楼层
嗯,CO里开启的,commitment
收入如何记入你就自己调查调查了,或者问问SD顾问
本楼点评(0) 收起
回复

使用道具 举报

发表于 2012-4-23 16:12:44 | 显示全部楼层
我看了一下VA01,有输入ORder的地方,你确认一下。
本楼点评(0) 收起
回复

使用道具 举报

 楼主| 发表于 2012-4-23 17:03:05 | 显示全部楼层
好的 我回去试试怎么操作。目前步骤我都清楚了。等我操作有什么问题 再继续问
本楼点评(0) 收起
回复

使用道具 举报

 楼主| 发表于 2012-4-24 11:04:50 | 显示全部楼层
我考虑了下,开启承诺管理之后。把SO计入IO,那么我在去年7月份就有一个承诺成本。这个承诺成本能与实际收入做估算得出相应的利润。 到了今年2月PO做结算的时候 实际成本是不是就能与原来那个承诺成本相抵消?
另外我查了查 网上说这个承诺功能是与IO中的预算结合的,实际情况是不是这样?
本楼点评(0) 收起
回复

使用道具 举报

发表于 2012-4-24 11:53:56 | 显示全部楼层
一般是开启预算功能,然后下订单后当作承诺费用。
成本应该也可以,你试试。

此方案是否适合,你还得跟领导客户沟通后再确定,如果不行,还得另想方法,可以的话,你再继续深入研究具体 实现方法。
本楼点评(0) 收起
回复

使用道具 举报

您需要登录后才可以回帖 登录 | 注册

本版积分规则

小黑屋|联系我们|赛跑网 ( 苏ICP备14021163号-4QQfsq

GMT+8, 2026-8-3 15:25 , Processed in 0.369189 second(s), 57 queries .

Powered by 91SAP X3.4

© 2001-2023 91sap Team.

快速回复 返回顶部 返回列表
