cost estimate 计算出错

[复制链接]
发表于 2013-3-2 11:35:22 | 显示全部楼层 |阅读模式
1赛跑币

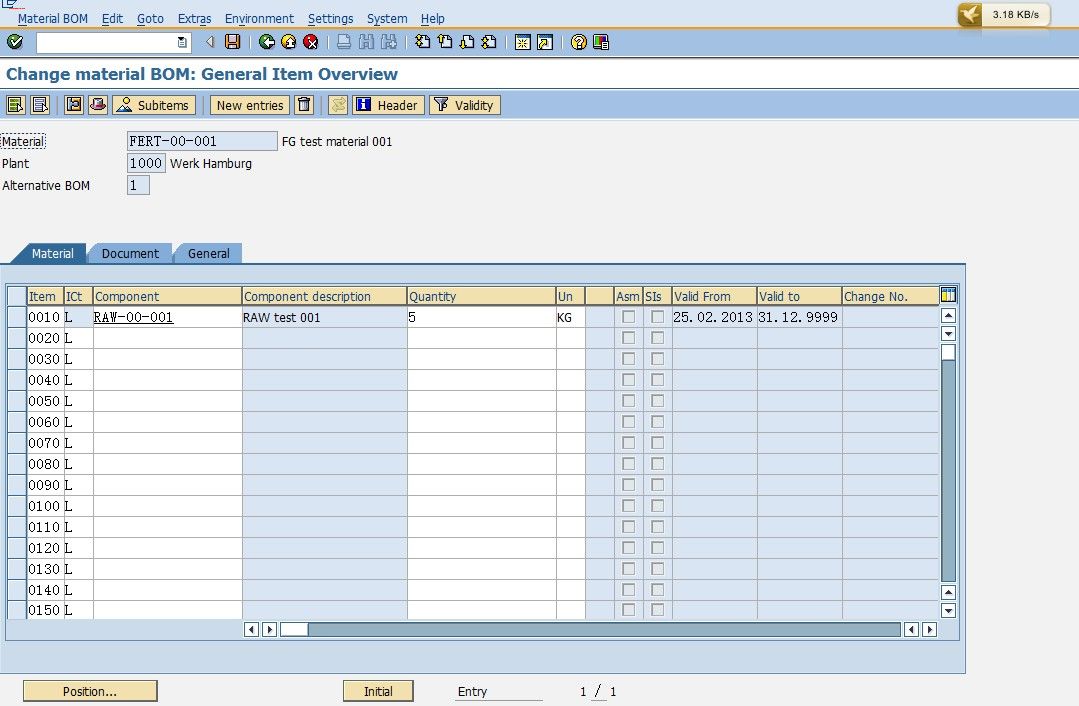

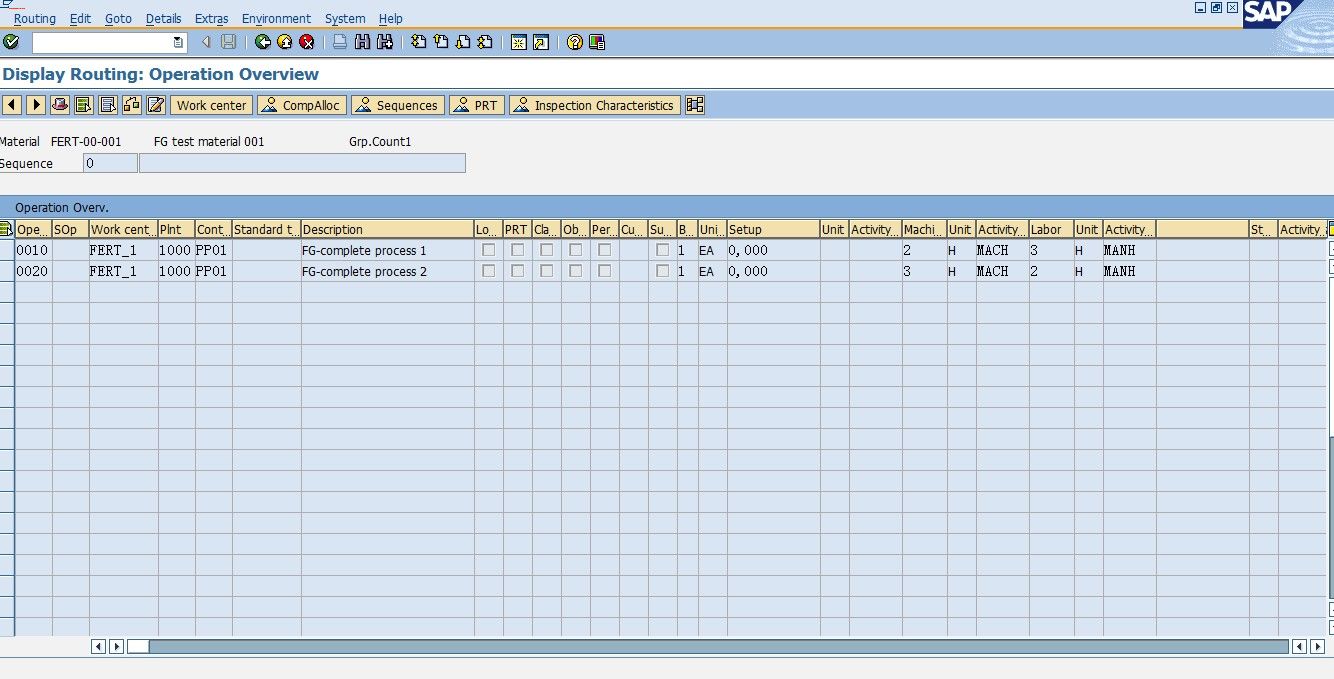

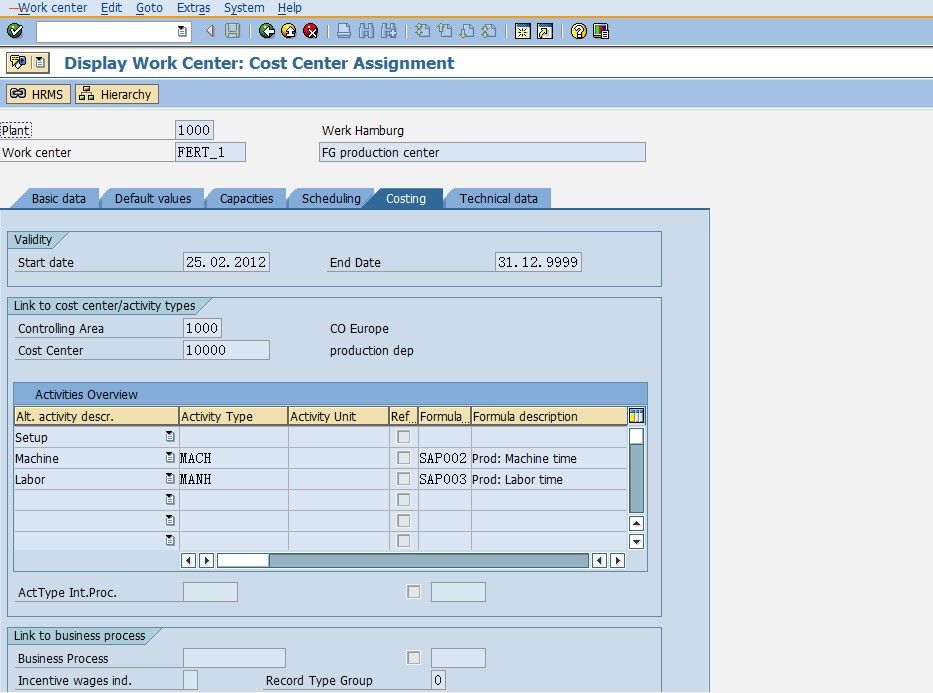

我在自己的虚拟机上配置了BOM, routing, work center,与acitvity type对应的画面如下 BOM.jpg routing.jpg WC.jpg

但是我运行CK11N之后得到的成品估价却是不正确的。。。

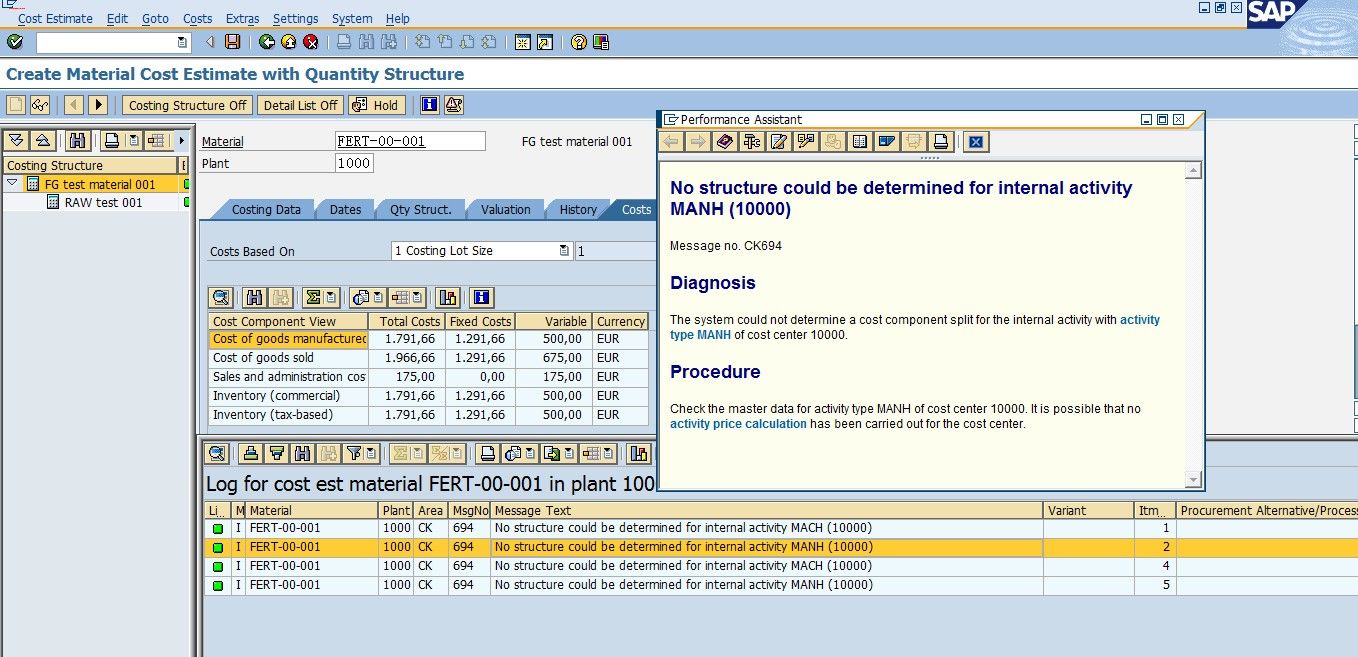

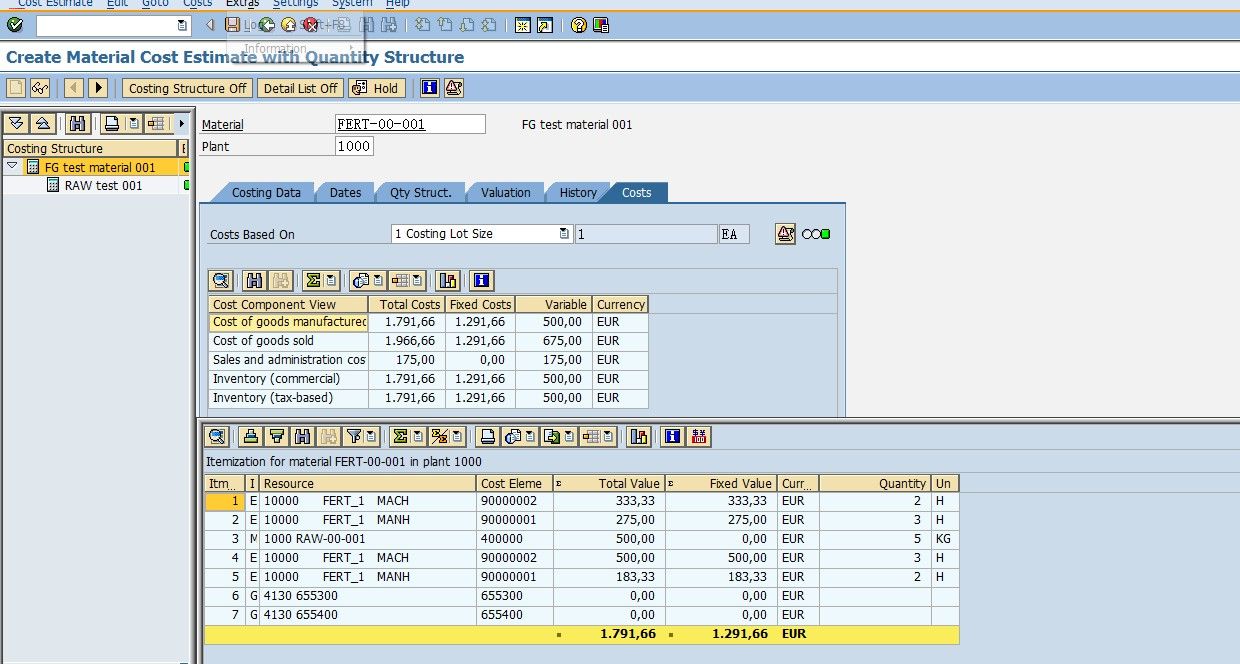

ck11n.jpg error.jpg
我定义的机器工作时间是2小时,KP26的计划价格是1000/H, 那么估算的价格应该是2000.
为什么这里会出现错误呢? 高手指点

上一篇:sap整体复制设置
下一篇:关于汇率问题
本楼点评(0) 收起
发表于 2013-3-2 11:54:30 | 显示全部楼层
check 下 OKK4里面 作业类型的价格取值优先级
本楼点评(0) 收起
回复

使用道具 举报

发表于 2013-3-2 13:54:41 | 显示全部楼层
有可能是Costing Variant配置有问题:

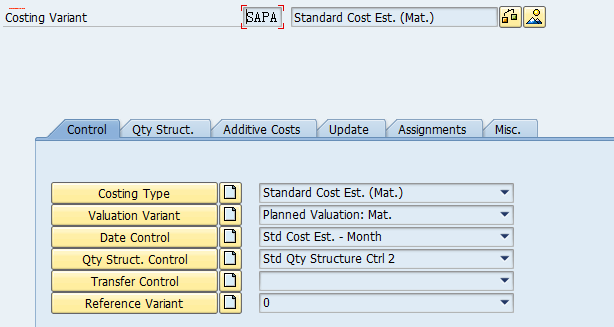

1. 进入CK13N查看成本估算报表,双击你配置的Costing Variant进行查看:

2. 点击Costing Variant的Valuation Variant:

3. 看看你的价格的期间计算方法是不是正确,是当期的,还是剩余各期间的平均价格:
本楼点评(0) 收起
回复

使用道具 举报

发表于 2013-3-2 15:56:14 | 显示全部楼层
都是高手啊。可能作业类型取得有问题
本楼点评(0) 收起
回复

使用道具 举报

发表于 2013-3-2 16:11:21 | 显示全部楼层
1. 检查是不是估算变时里面作业类型取得有问题

2. OKTZ里面检查下作业类型的成本要素分配有没有问题。

3. OKEW里面检查下是不是分割结构的问题,如果配置了,可能要做一下计划价格的分割,T-CODE,KSP1
本楼点评(0) 收起
回复

使用道具 举报

 楼主| 发表于 2013-3-2 19:44:40 | 显示全部楼层
石子儿 发表于 2013-3-2 13:54
有可能是Costing Variant配置有问题:
1. 进入CK13N查看成本估算报表,双击你配置的Costing Variant进行查 ...

是这个
本楼点评(0) 收起
回复

使用道具 举报

发表于 2013-3-2 20:11:34 | 显示全部楼层
gr44 发表于 2013-3-2 19:44
是这个

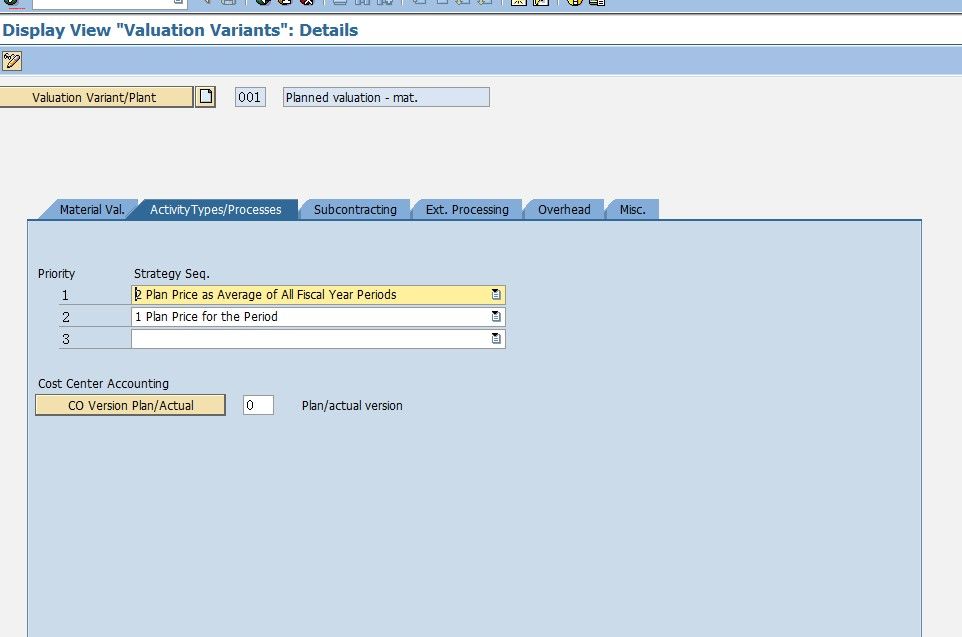

那就是了,把Plan Price for the period的优先值设为1就可以了
本楼点评(0) 收起
回复

使用道具 举报

 楼主| 发表于 2013-3-3 11:44:55 | 显示全部楼层
明白了 我先试试 多谢
本楼点评(0) 收起
回复

使用道具 举报

发表于 2013-3-3 11:59:39 | 显示全部楼层
上次我们上课时也是这情况。
本楼点评(0) 收起
回复

使用道具 举报

 楼主| 发表于 2013-3-3 12:02:26 | 显示全部楼层
不行 还是一样的 我把PlanPrice for the period的优先值设为1还是一样的结果
本楼点评(0) 收起
回复

使用道具 举报

您需要登录后才可以回帖 登录 | 注册

本版积分规则

小黑屋|联系我们|赛跑网 ( 苏ICP备14021163号-4QQfsq

GMT+8, 2026-8-3 13:58 , Processed in 0.271993 second(s), 59 queries .

Powered by 91SAP X3.4

© 2001-2023 91sap Team.

快速回复 返回顶部 返回列表
